智慧工地解决方案:人机料法环 · 现场管控的工程项目管理数字化平台示意

智慧工地解决方案

面向房屋建筑与市政工程施工现场的智慧工地方案:把人员实名制、塔机与升降机监测、危大工程监测、视频 AI 识别、扬尘与水电监测这些现场感知数据,接进项目管理系统,让现场不只看得见,还能办事。

首页/解决方案/智慧工地
01

这套方案面向谁

首信智慧工地方案面向有施工现场、要对现场负责的那一方:房屋建筑与市政工程的施工总承包企业、专业承包企业,以及集团化管理的施工企业;也包括承担代建、全过程咨询职责、需要对多个在建项目做统一监管的单位。

这类企业面对的不是某一个管理问题,而是施工现场本身的特点:人、机、料、法、环五类要素同时在动,且大部分在办公室之外发生。一个项目动辄几百名工人进出、几十台设备运转、几处危大工程在施工,全靠人跑、眼看、嘴说,既跑不过来,也留不下东西。

所以智慧工地要解决的一直是两件事:

  • 看得见——现场状态实时上来,不靠汇报;
  • 管得住——数据进了流程,出了问题有人接、有单子走、有记录留。

只做到第一件,就是一堆设备;两件都做到,才算把现场接进了管理。

02

三件最难的事

第一,装了不用,成了值班室里的“电子挂历”。 硬件是最好买的一环:摄像头、闸机、监测仪、大屏,一次投入就能装齐,验收也能达标。但智慧工地真正难的是装完之后——检查来了大屏演示很出彩,紧接着要台账:隐患排查记录、整改闭环单据、实名制花名册,这时候还是翻纸质档案。门面与里子对不上,检查组一句“把整改记录调出来看看”就露了怯。

第二,各子系统各自为政。 塔吊监控一个厂商、闸机考勤一套系统、扬尘监测一个平台、视频又是另一家,账号七八个、数据各存各的。项目部每天在几个系统之间抄数、做表,智慧工地越“智慧”,基层负担反而越重。

第三,现场数据与管理、经营是脱节的。 闸机每天产生大量考勤数据,但劳务核算不用它;设备天天上报运行数据,但成本核算里的台班费还是靠人工填;扬尘监测的数值存着,但绿色文明施工的资料还得另做一套。数据在感知这一层就断了,后面所有分析都成了无源之水。

这三件事合起来是一个结论:智慧工地不是硬件采购问题,是数据接不接得进管理流程的问题。

03

和“只管硬件”的智慧工地差异在哪

同样是智慧工地,做法上有两种,区别不在于设备多少,而在于数据往上接到哪里:

维度只做到感知感知接进管理
建设重心硬件选型与安装覆盖数据接进业务流程并形成闭环
数据归宿各子系统自己的平台一个平台,与项目管理系统共用口径
检查应对大屏演示 + 临时补台账记录本来就在系统里,随调随有
现场数据去向看板与报表隐患派单、劳务核算、成本归集、资料归档
对上级监管多套系统分别上报一个出口,按监管平台要求归集上传

一句话概括这套方案的定位:首信把智慧工地当作施工现场的“感知层”,让感知层直接长在工程项目管理系统上。 现场产生的数据不必再抄一遍,直接成为管理动作的输入。

04

建设目标:防风险、提意识、保安全、可回溯

首信做智慧工地,目标一开始就是四个词:防风险、提意识、保安全、可回溯。

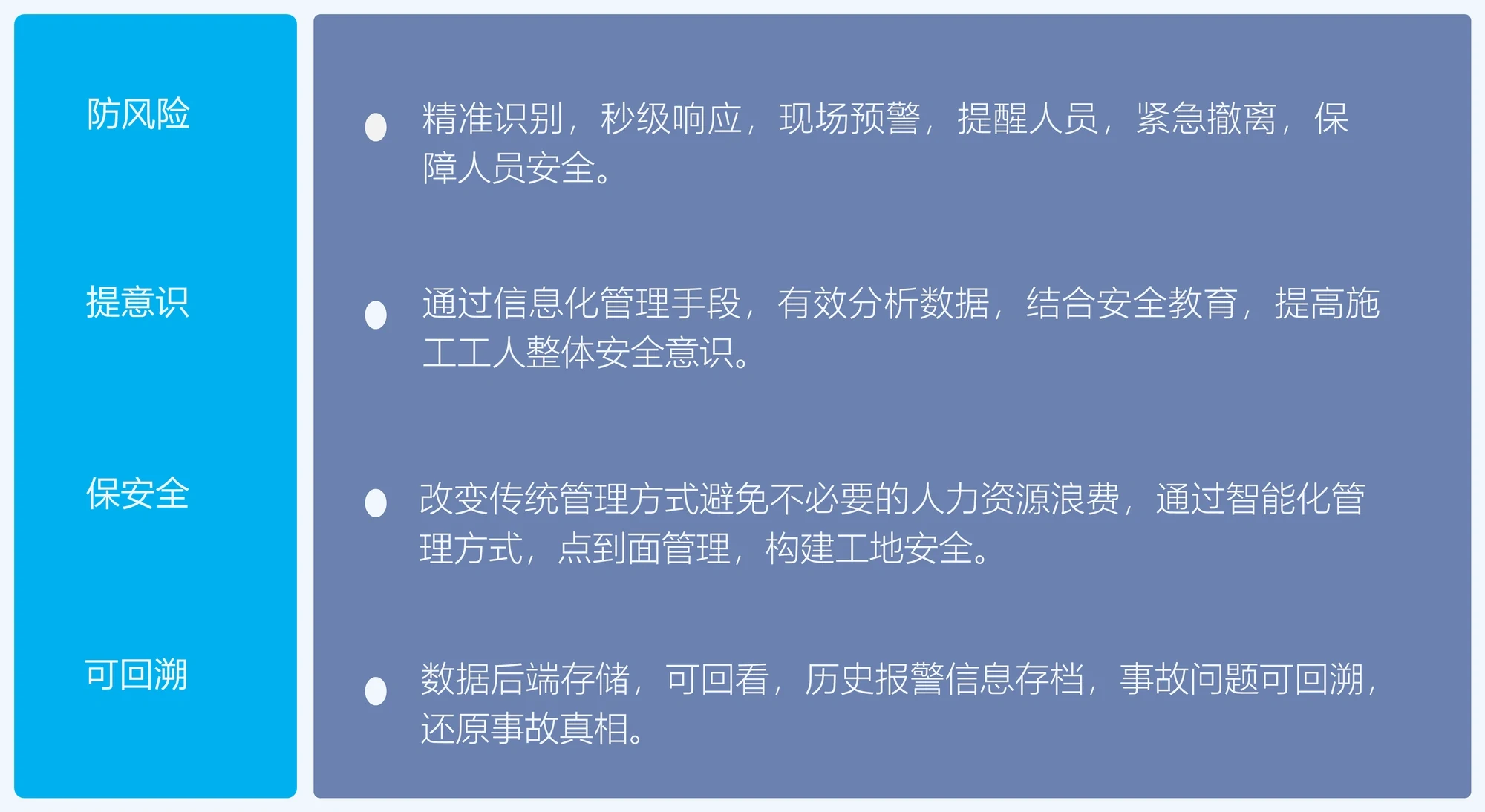

智慧工地建设的四项目标。防风险:精准识别、秒级响应、现场预警、提醒人员、紧急撤离,保障人员安全;提意识:通过信息化管理手段有效分析数据,结合安全教育,提高施工工人整体安全意识;保安全:改变传统管理方式避免不必要的人力资源浪费,通过智能化管理方式构建工地安全;可回溯:数据后端存储、可回看,历史报警信息存档,事故问题可回溯、还原事故真相

其中“可回溯”最容易被忽略,却最实用。施工现场出现问题时,最需要的往往不是一句“以后注意”,而是当时到底发生了什么——报警记录、人员进出时间、设备运行数据、现场影像,这些能存下来,责任才说得清,改进才有依据。

05

现场数据怎么走进管理层

从现场的一个传感器到管理者看到的一行数据,中间要经过几层。首信的平台是这样搭的:

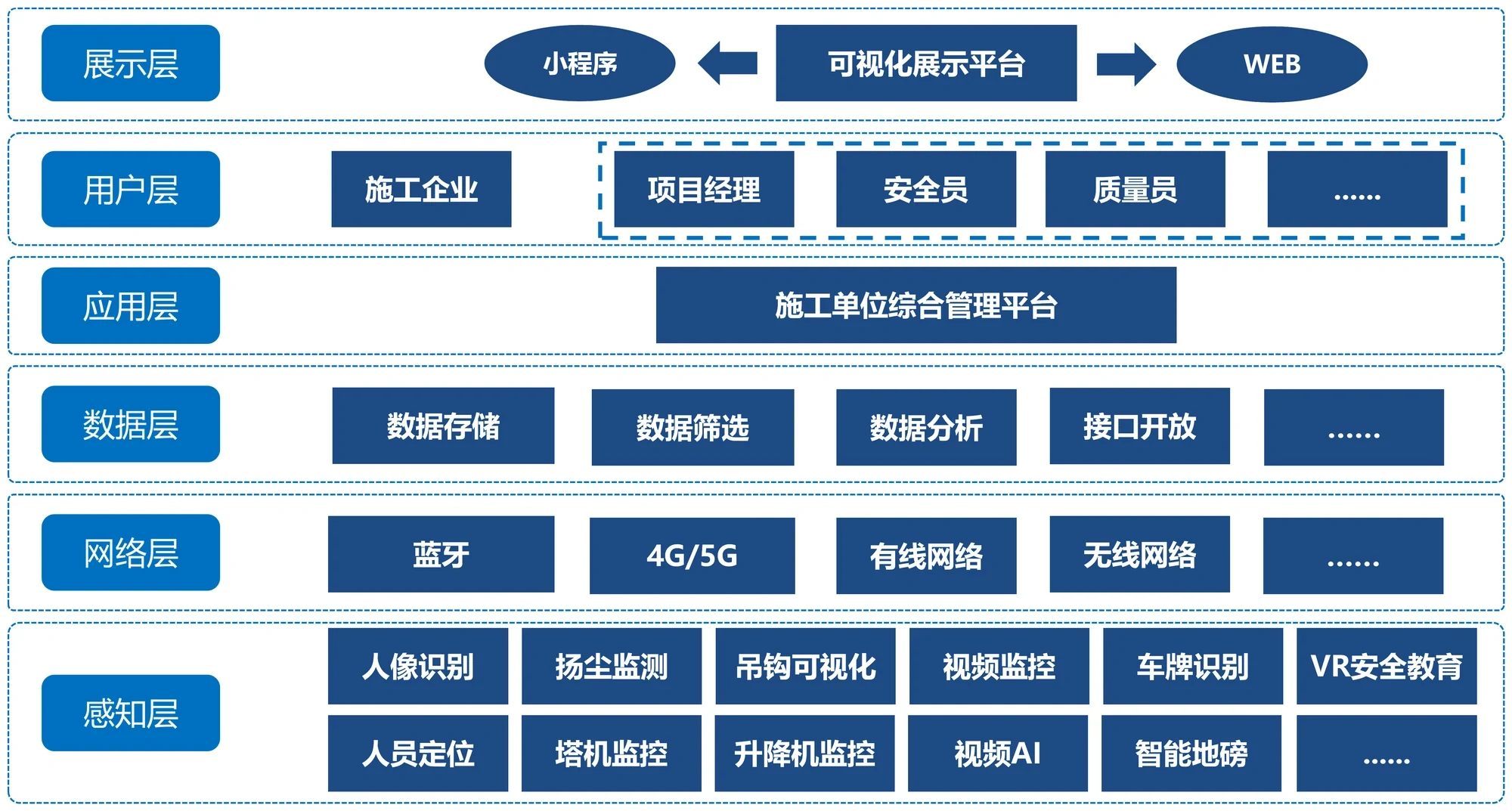

智慧工地平台的分层架构。感知层:人像识别、人员定位、扬尘监测、塔机监控、吊钩可视化、升降机监控、视频监控、视频 AI、车牌识别、智能地磅、VR 安全教育;网络层:蓝牙、4G/5G、有线网络、无线网络;数据层:数据存储、数据筛选、数据分析、接口开放;应用层:施工单位综合管理平台;用户层:施工企业、项目经理、安全员、质量员;展示层:可视化展示平台、小程序、WEB

这里面有三处是这套架构的关键:

  • 网络层要容得下多种现场条件——工地网络环境并不理想,有的传感器走 4G/5G,有的走蓝牙或无线局域网,有的必须走有线,方案要允许混着来。
  • 数据层要留出接口——智慧工地的价值不只在自己这一套平台里,还要能与外部系统(监管平台、集团系统、财务系统)交换数据。
  • 应用层就是项目管理系统本身——这是与“只做硬件平台”最大的区别。感知数据上来的落点是项目管理系统,而不是另一块大屏。

从用户角度看,最终看到数据的是三类人:企业层看全局,项目经理看单项目,安全员与质量员看自己负责的那一条。同一个数据源,不同角色看不同的切面。

06

六大板块一张图

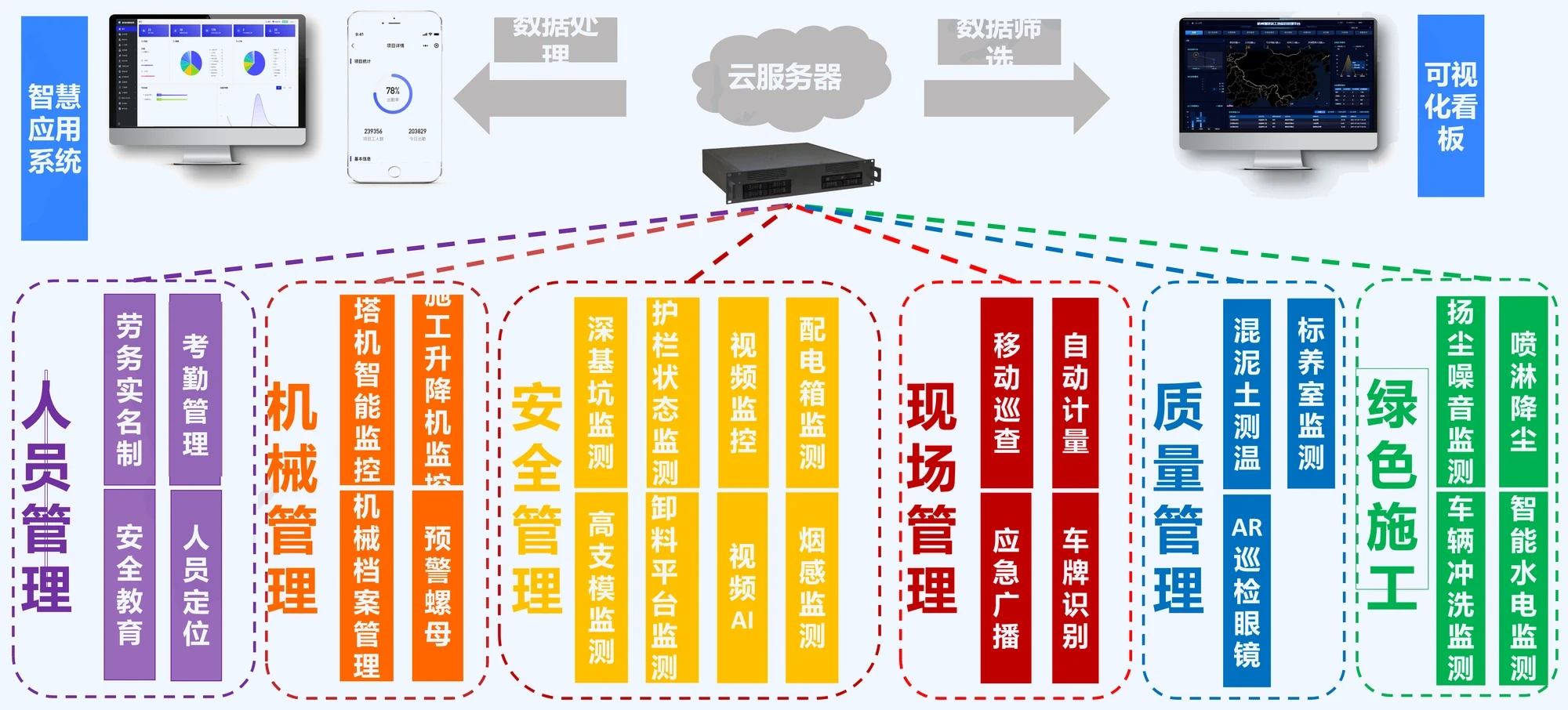

把智慧工地要做的事摊开,是六个板块:

智慧工地系统的六大板块与各自子系统。人员管理:劳务实名制、考勤管理、安全教育、人员定位;机械管理:塔机智能监控、施工升降机监控、机械档案管理、预警螺母;安全管理:深基坑监测、高支模监测、护栏状态监测、卸料平台监测、视频监控、视频 AI、配电箱监测、烟感监测;现场管理:移动巡查、自动计量、应急广播、车牌识别;质量管理:混凝土测温、AR 巡检眼镜、标养室监测;绿色施工:扬尘噪音监测、喷淋降尘、车辆冲洗监测、智能水电监测。前端设备数据经 4G/无线网络汇入云服务器,经数据处理与数据筛选后,进入智慧应用系统与可视化看板

这六个板块之间的逻辑关系是:

  • 人员管理是地基——所有现场管理都从“谁在工地上”开始;
  • 机械管理与安全管理是重点——设备与危大工程是事故的主要来源,也是各地建设主管部门重点监管的内容;
  • 现场管理是日常载体——巡查、广播、车辆与计量,是每天都要发生的动作;
  • 质量管理与绿色施工是两类专项要求——一个对结构质量,一个对文明施工与环境。
07

人员管理:实名制是地基

人员管理之所以要放在第一位,是因为它同时解决三件事:现场秩序、工资权益、责任归属。

劳务实名制——进场先登记、证件与人员对上,通过闸机与识别设备控制进出,防止闲杂人员随意进出;识别方式可以按项目和现场条件选,IC 卡、RFID、人像识别;闸机形态也有多种,全高闸、三辊闸、翼闸、摆闸,按通行效率和场地条件配。劳务实名制数据库的意义不只是管考勤,住建部与人社部关于农民工工资支付的要求,也把实名制作为监督工资发放过程、治理欠薪的基础手段。

考勤与工资——进出场人员统计数据后端可导出,作为发放工资的依据;工资发放审核与进度查询、工资条查询都挂在这条线上,考勤数据与工资数据用的是同一个来源,不产生两本账。

人员定位——通过智能安全帽一类的定位终端,实现在岗定位、人员分布与历史轨迹回放;配合电子围栏可以做到越界报警,指定区域还能做区域考勤;遇到紧急情况,定位终端上的 SOS 求救能把位置一并报上来。安全帽的颜色可按工种或单位区分,便于现场识别。

安全教育——形式可以分层:一是 VR 安全体验,用模拟环境让工人亲身经历高处坠落、机械伤害这类场景,比念文件更让人记得住;二是 WiFi 安全教育,把安全教育做成上网前的问答,按施工阶段调整内容,让教育落在每天的时间里而不是某一次会议里。

最后是人员与岗位的对应关系:管理层看的是在场人数与工种结构,安全员看的是特种作业人员的持证情况,项目经理看的是关键岗位的到岗情况。这三类需求共用一个实名制数据库。

08

机械管理:设备的“身份证”与运行监测

施工现场的大型机械有两个特点:一是出事就是大事,二是管理链条长——从进场、安拆、使用到退场,涉及产权单位、安拆单位、检测机构、监理、项目部多方。

机械档案管理解决的正是后半段:把机械的生产信息、产权信息、安拆记录、监理信息维护在一处,一台设备从进场到退场有完整的过程记录。对集团化管理的企业,这意味着设备台账不再散在各个项目的文件夹里。

运行监测解决的是前者。以施工升降机为例:

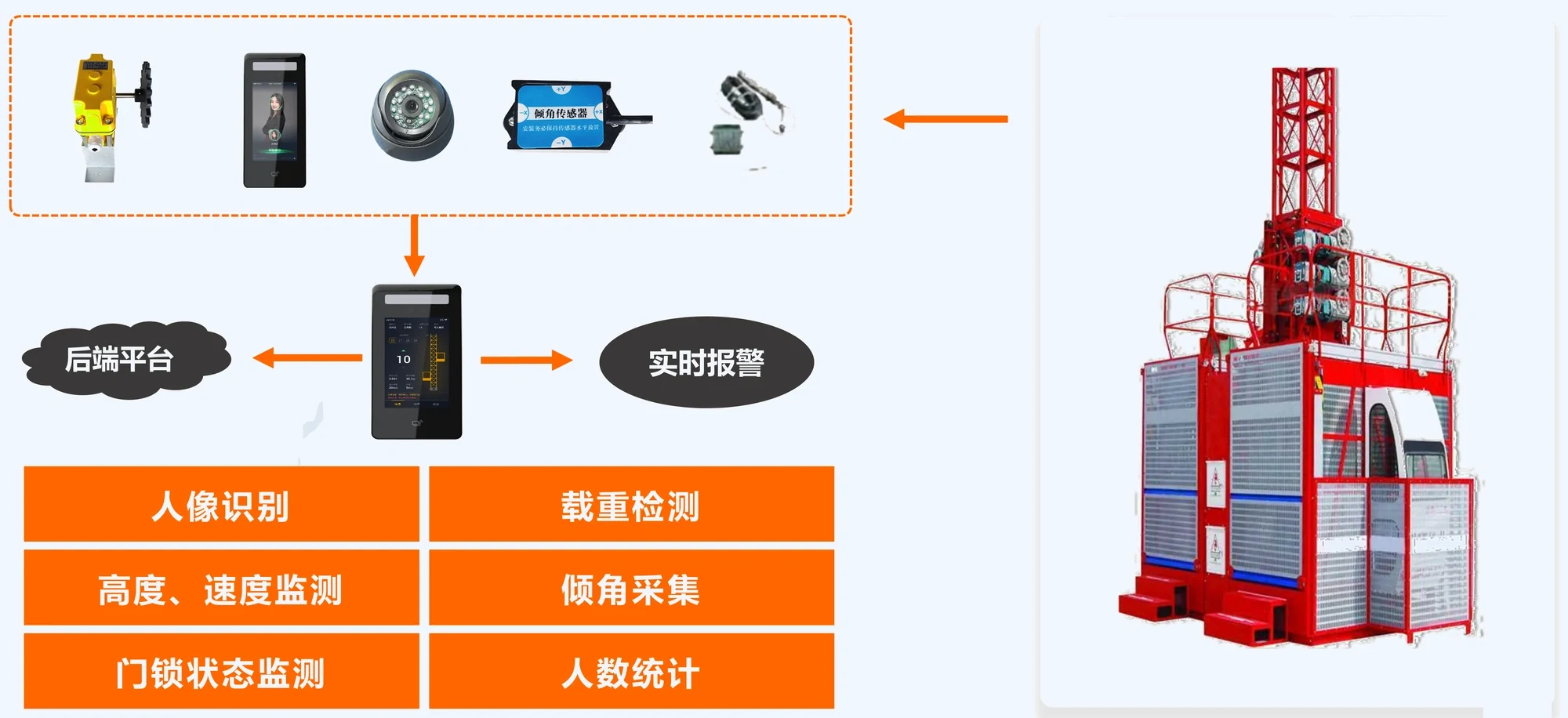

施工升降机安全监控。前端通过人像识别、载重检测、高度与速度监测、倾角采集、门锁状态监测、人数统计等设备采集运行工况,数据回传后端平台,有危险源时实时报警并输出控制信号,全程记录运行数据并传输到远程监控中心

升降机监控要盯的是几件具体的事:司机是不是本人(人像识别)、有没有超载(载重检测)、运行是否超速或倾角异常、门锁状态是否正常、轿厢内人数是否超限。这些参数一旦越界,现场声光报警,同时把控制信号发出去。

塔机同理,监测项包括起重量、力矩、高度、幅度、角度、风速与身份验证,对应要防的是超载运行、碰撞、进入禁行区域和无关人员操作;再配合吊钩可视化,把吊钩下方的画面回传到驾驶室,在隔山吊或塔机升得很高时,司机能看清吊的是什么、下面有没有人。群塔作业的项目,防碰撞是刚性需求。

还有一类容易被漏掉的:预警螺母这类小部件,装在关键连接部位,松动就会报警。它也属于机械管理板块。

09

安全管理:危大工程盯着,视频 AI 兜底

安全管理的对象,按风险来源可以分成三类:危大工程、临边洞口与用电用火、以及人的行为。

危大工程的监测是有明确对象的。 以深基坑为例,需要监测的项目和对应的设备是成体系的:

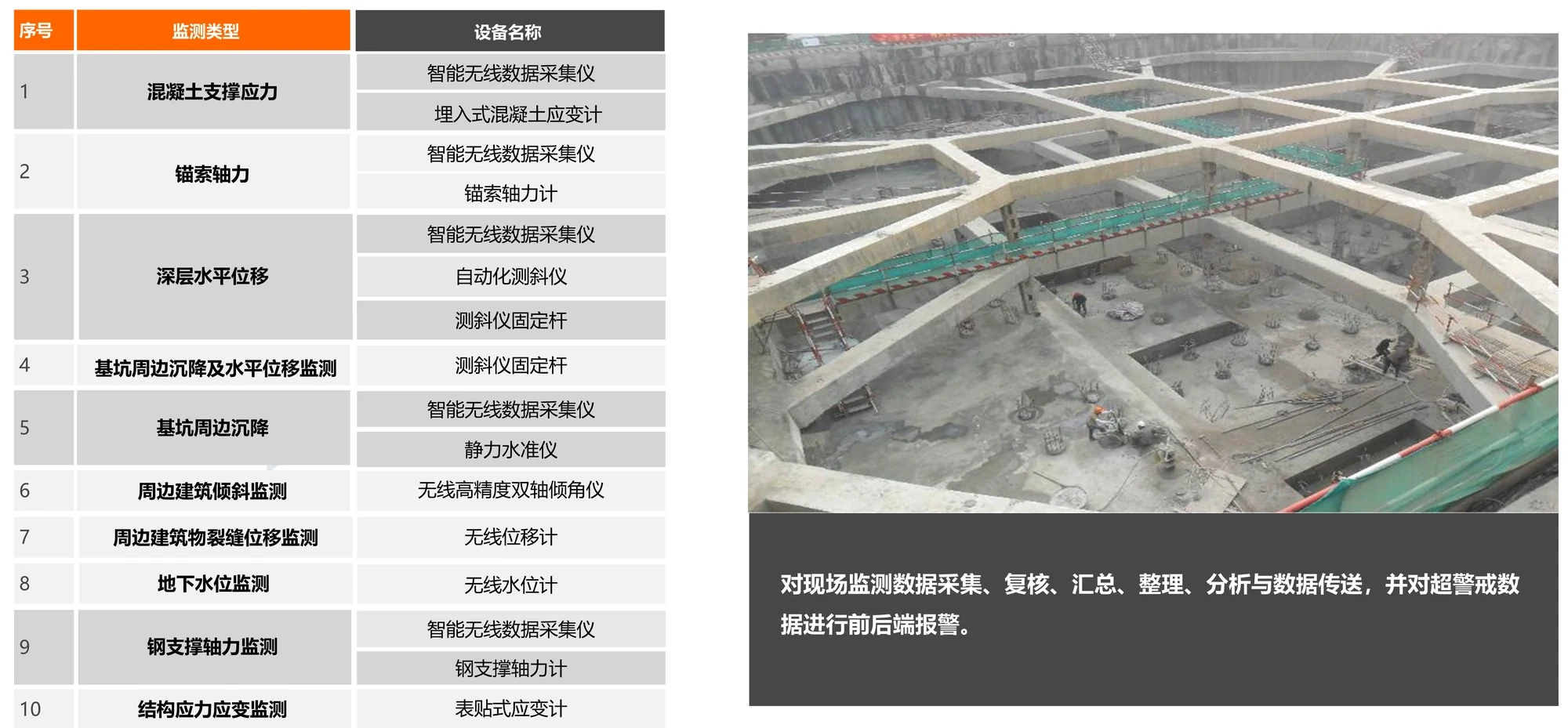

深基坑监测的监测类型与设备对照。监测项目包括混凝土支撑应力、锚索轴力、深层水平位移、基坑周边沉降及水平位移监测、基坑周边沉降、周边建筑倾斜监测、周边建筑物裂缝位移监测、地下水位监测、钢支撑轴力监测、结构应力应变监测;对应设备包括智能无线数据采集仪、埋入式混凝土应变计、锚索轴力计、自动化测斜仪、测斜仪固定杆、静力水准仪、无线高精度双轴倾角仪、无线位移计、无线水位计、钢支撑轴力计、表贴式应变计

这套监测的意义在于:基坑的风险不是突然出现的,而是形变累积的结果。现场监测数据采集、复核、汇总、分析后传回后端,超警戒值前后端同时报警——把“发现”的时间点从“肉眼可见”提前到“数据越线”。

高支模也是同一逻辑:在支模架体上布置倾角、位移、压力传感器,监测架体的水平位移、模板沉降、杆件倾斜角度、立杆荷载,数据汇总到主机后声光报警并上传平台。

临边与洞口这类高处坠落风险点,用的是防护网状态监测——监测装置内置定位与红外探测,防护网被破坏时实时报警。卸料平台同样有专门的监测与报警装置,各地建设主管部门的智慧工地建设清单里,通常把卸料平台监测列为必做项。

用电与消防是另一条线:配电箱监测通过温度、电流、剩余电流三项参数发现电气线路的动态隐患,异常时手机通知到人;烟感监测在监测烟雾浓度的同时现场声光报警,提醒人员疏散。

最后是视频 AI——它的价值在于补上“人力盯不住”的部分。安全帽佩戴、反光衣穿戴、吸烟行为、人员聚集这些识别项,靠人盯屏是盯不完的,交给算法做初筛,违规截图上传后端存储,现场还可以联动音柱做语音提示。AI 不替代安全员,它把安全员的注意力从“找问题”转到“处理问题”上。

10

现场管理与绿色施工

现场管理处理的是每天都要发生的动作。

移动巡查是把安全与质量巡查线上化:现场发现问题就发起,指定责任人与整改期限,整改完成后复查确认,形成闭环,全过程在系统里留痕、可查。移动巡更则针对固定点位,扫码即到,可拍照、录像、补文字说明。这两件事的共同点是——把原来靠微信和口头交接的动作,变成有责任人和有期限的单子。

应急广播在现场安全生产之外,还能承担安全制度宣告、通知播报的功能;智能地磅与车牌识别则把车辆进出的计量与身份识别自动化,车牌识别支持黑白名单,进出记录可追溯。

绿色施工是各地监管清单里的固定一项,通常包括三个方向:

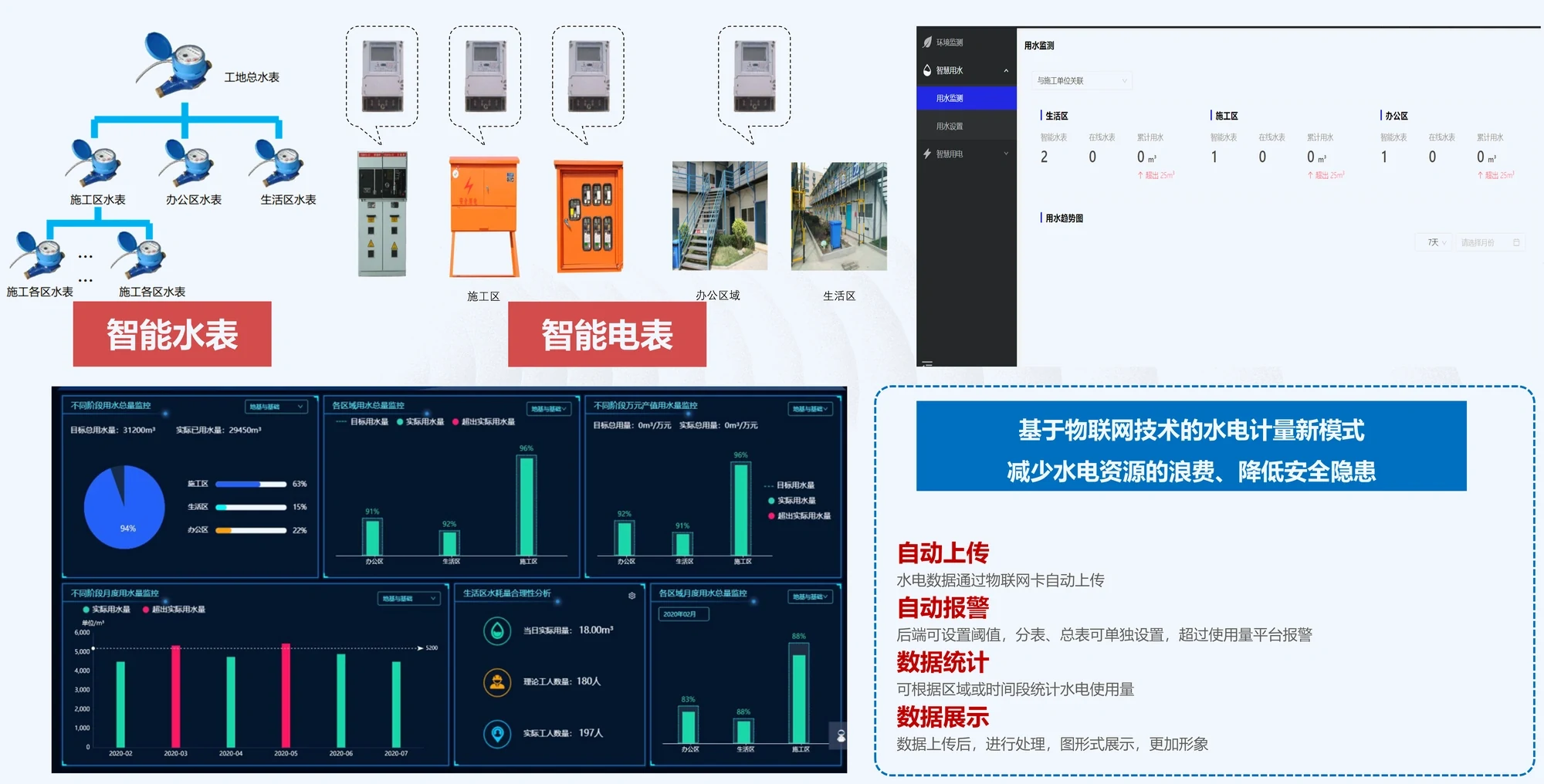

绿色施工中的智能水电监测。施工区、办公区、生活区分区安装智能水表与智能电表,水电数据通过物联网卡自动上传;后端可为分表、总表分别设置阈值,超过使用量平台报警;可按区域或时间段统计水电使用量,并以图表形式展示
  • 扬尘噪声监测——监测 PM2.5、PM10、噪声、温度、湿度、风速、风向、TSP、气压等参数,现场 LED 大屏实时轮播,数据经 4G 上传后端平台;关键是联动降尘:在塔机、围挡部署喷淋管,在关键点位布置雾炮机,数据超限时自动启动物理降尘,而不是等人发现后手动开。
  • 智能水电监测——施工区、办公区、生活区分区计量,数据自动上传,可按区域或时间段统计用量,超阈值报警。分表与总表分别设阈值这一点很重要:总表超了说明整体异常,某个分表超了则能直接定位到哪个区域。
  • 车辆冲洗监测——抓拍冲洗记录并上传,确保出场车辆确实冲洗到位;配合车牌识别记录车辆信息,联动黑白名单控制。
11

怎么落地,以及和监管平台的关系

先说清楚与监管平台的关系。 国家的政策方向是明确的:住建部在《智能建造技术导则(试行)》中把智能施工作为智能建造的关键环节,要求推动施工现场“人、机、料、法、环”等生产要素与质量、安全、进度等管理要素的数据共享与协同;在配套的行动方案里,专门提出推进智慧工地建设,完善智慧工地建设技术标准,在地级及以上城市推进智慧工地管理平台建设,加强对工地安全、设备信息、危大工程、绿色文明施工等方面的监督管理。

也就是说,政府的监管平台是“对上报”,企业的智慧工地是“对内管”,两者数据同源但用途不同。企业在选型时要问清两个问题:这套系统能不能按监管平台要求归集与上传?数据上传之后,企业自己还能不能用来做管理?如果只能上报、不能自用,那这笔投入就只买到了合规。

再说落地节奏。 智慧工地不建议一次性铺满,比较稳妥的顺序是:

  1. 先立人员与机械——实名制考勤、人员定位、塔机与升降机监测。这几项既对应监管要求,也是现场每天都在用的;
  2. 再补安全监测——按项目的实际危大工程清单配置(有深基坑才做基坑监测,有高支模才做高支模监测),不必追求“别人有的我都有”;
  3. 然后做现场与绿色——移动巡查、视频 AI、扬尘与水电监测,把日常动作和专项要求接进来;
  4. 最后打通——与项目管理系统、业财一体化和外部监管平台对接,让现场数据真正参与成本、劳务与资料的形成过程。

关于设备已经买过的企业:硬件是不是首信的并不重要,重要的是有没有开放接口、能不能把数据接进一个平台。上海建工集团做一体化智慧工地系统时,四条选型理由里有一条就是“具有灵活强大的接口工具,可以与第三方硬件、软件进行有效集成”,并把“合理、充分利用原有 IT 投资”作为明确要求——这条经验对今天同样适用。

典型客户:上海建工集团(上海建工是创立于 1953 年、在全球 30 多个国家和地区承担过近百项工程的建设行业龙头企业)用六个月左右建成整体架构比较完善的一体化智慧工地系统,覆盖视频监控、车辆人员通道、视频会议、无线广播、无线 AP 等硬件系统,形成从数据来源、数据存储、系统功能到表示层的统一业务框架,大屏、PC、手持设备与手机端同步可用,并预留了与第三方软硬件集成的接口。

此处仅列出已获授权公开的客户名称。
12

常见问题

我们项目上已经装了一批智慧工地硬件,能接入你们的平台吗?

可以,这也是常见情形。判断能否接入主要看两点:设备厂家是否提供数据接口(常见的是 HTTP/API、数据库、消息推送几种形式),以及数据能否按统一的字段口径落库。实际操作中会出现两种设备:一种能直接对接,一种需要加装协议转换或采集网关。首信在智慧工地侧提供接口工具,可以与第三方硬件、软件集成——先做一次设备清点,把每台设备的型号、通信方式、是否开放接口列出来,比笼统地问“能不能接”效率高得多。

智慧工地和政府监管平台是什么关系?会不会要报两套数据?

方向上是“一套数据、两个用途”。各地住建部门在推进智慧工地监管平台建设,要求项目把人员实名制、视频、扬尘、塔机与升降机等数据按规范归集上传,用于监管。企业自己做智慧工地,目的是内部管理。理想的做法是:现场一次采集,同时满足上传监管和内部管理两个用途,而不是为了上报单独再做一套台账。选型时建议把“是否支持按当地监管平台要求对接上报”作为明确的技术要求写进方案。

我们是老项目,现场条件差,还能上吗?

能。智慧工地的落地是分项的,不要求一次全上。老项目通常从人员实名制与考勤起步——这一项对现场改造要求最小,收益也最直接;随后按项目实际风险选做设备监测(有塔机就做塔机,有深基坑就做基坑),最后再补环境与视频类。系统支持硬件分批接入,先上的部分不因为后上的没到而不能用。

一线人员年龄偏大,不愿意用手机、不愿意配合怎么办?

这是很多项目真实存在的问题,办法在“减少操作”而不是“加强培训”。三个做法:一是把采集做成无感的——闸机、定位终端、传感器自动采集,不需要人去填;二是把要填的做到最简——移动巡查只要求拍照、选问题类型、点提交,多余字段不进现场界面;三是让数据能回到他身上——考勤数据直接支撑工资核算,工人自己能看到出勤记录,配合度自然会变。至于管理人员,培训的重点是“这件事在哪个入口做”,而不是功能清单。

上线大概要多久?

周期取决于项目规模、要上的板块数量和现场硬件的到位情况。比较常见的节奏是:人员管理板块 2–4 周可以跑起来(含硬件安装与调试);机械设备监测按设备台数推进,塔机与升降机每台安装调试一天左右;安全监测类(基坑、高支模、卸料平台)跟施工进度绑定,通常随危大工程施工节点进场;视频 AI 与环境监测类相对独立,可以并行。整体建议按“先跑通一个项目、再复制到其他项目”的方式推进,先在样板项目上把流程跑顺,比同时铺开十几个项目更容易成功。

其他方案

相关解决方案

先看效果,再谈选型

想自己先上手:输入手机号就能开通免费试用,直接进系统看数据;
想先听人讲:我们按贵司的业务场景安排一次在线演示。

免费试用

手机号 + 验证码即可进入系统体验,1 个工作日内顾问会与你联系

免费试用 →

想先看演示?预约演示 →

试用需提供手机号,用于开通试用账号与顾问联系 · 《隐私政策》
